Аварийные мосты вблизи Славского на Львовщине частично сделаны

На автомобильной дороге Сколе - Славское полным ходом ведется сооружение мостовых переходов, которые заменят аварийные мосты.
Логистика благодаря мостам на Славское станет безопаснее - Auto24

ФОТО: Служба восстановления|

Здесь безопасные мосты крайне необходимы как для логистики общин, так и туристическому сектору

logo14 октября, 09:30
logo0
logo0 мин

По сообщению Службы восстановления и развития инфраструктуры во Львовской области, капитальный ремонт аварийных переправ на упомянутой автодороге полностью завершен на правой части двух сооружений. Там уже открыто движение транспорта всех весовых групп без ограничений.

Читайте также На дороге к Шацким озерам мост прошел испытания

Что сейчас на левой части переправ

Сейчас работы ведутся на левой части переправ и уже немалый объем запланированного выполнен. Однако до финиша еще далеко.

Что сделано:

  • демонтировали разрушенные элементы сооружений;
  • устроили плиты перекрытия;
  • провели анкеровку арматурной сетки;
  • восстановили подходы к мостам;
  • ревитализировали внутренние и внешние открылки;
  • на одном из мостов укрепили русло реки.

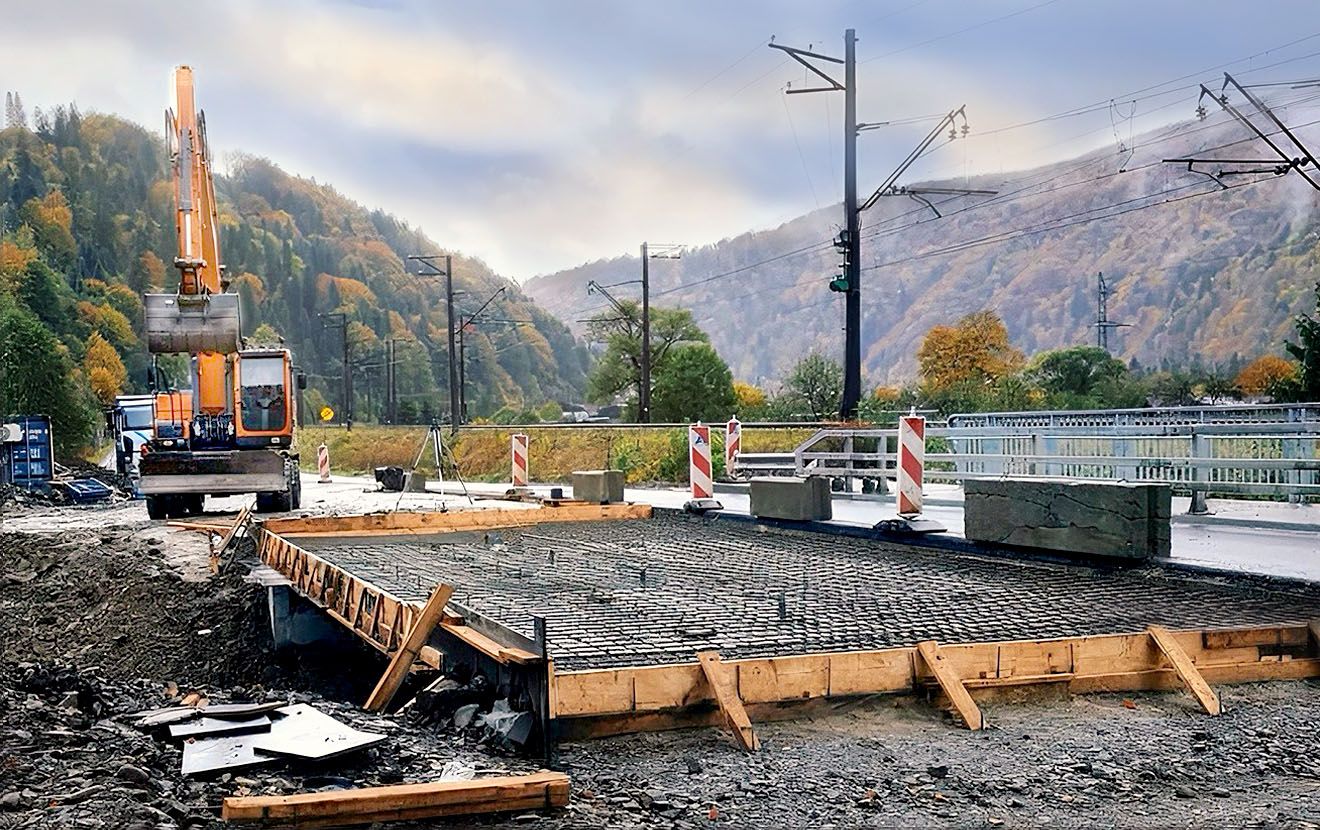

По размерам мосты маленькие, но для логистики громад и туристического сектора их значение огромное. Фото: Служба восстановления

Сейчас строители выполняют армирование накладной плиты, подготовку плит и шкафных стен под торкретирование.

Уже готовится следующий этап

Впереди строители осуществят устройство накладной плиты, обеспечение гидроизоляции, армирование и бетонирование тротуаров и их защиту.

Читайте также Официально мост в Теребовле Тернопольской области реконструировали, а на самом деле – построили новый

По программе работ также предусмотрено начинать укладку асфальтобетонных смесей. Кроме этого, еще на одном мостовом переходе проводят ремонтные работы на правой стороне.

Там уже сделано:

  • устроили деформационные швы с омоноличиванием;
  • обеспечили антикоррозийную защиту металлического пролетного строения;
  • провели гидроизоляцию на пролетном строении и переходных плитах.

В дальнейшем запланированы работы по устройству дренажа, зоны деформационных швов, и укладка асфальтобетонных смесей.

В сезон дождей новые мосты должны выстоять стремительным горным потокам и обеспечить надежную переправу транспорта и людей. Фото: Служба восстановления

Об открытии еще рано говорить

О календарном сроке завершения капремонта, что больше похоже на новое строительство, не сообщается, но по фото видно, что работы еще немало. Вероятно, до холодов не справятся.
